108.12.01:(地下結構工程)-拆第三層支撐+B3F柱牆鋼筋綁紮

↓(1116)-拆第三層安全支撐

↓(1117)-B3F夾板與帆布擋水施作

↓(1118)-B3F外牆皂土條施作

↓(1119)-B3F帆布黏著劑固定

↓(1119)-B3F柱牆鋼筋材料進場

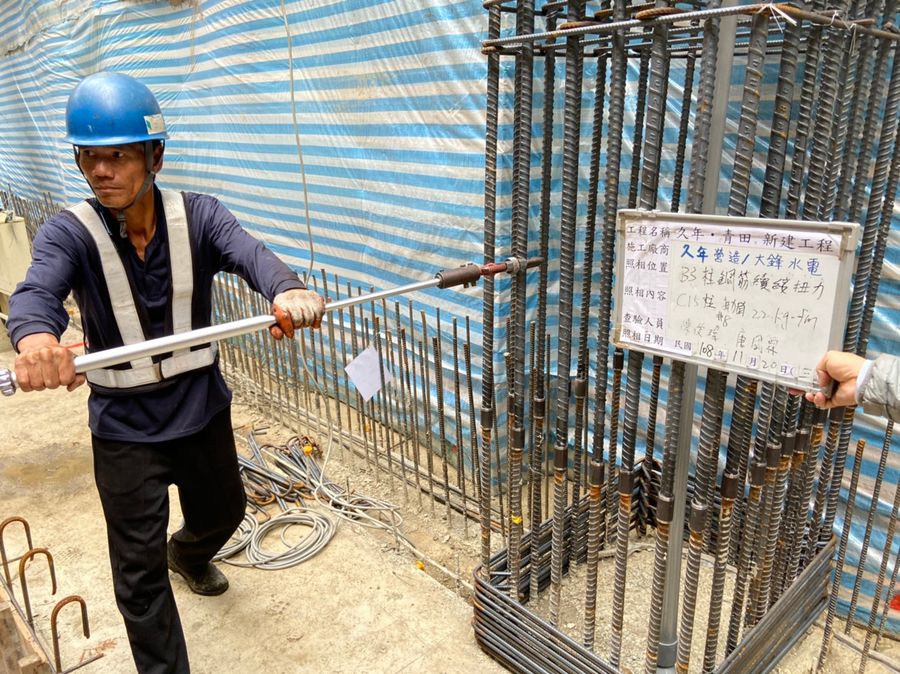

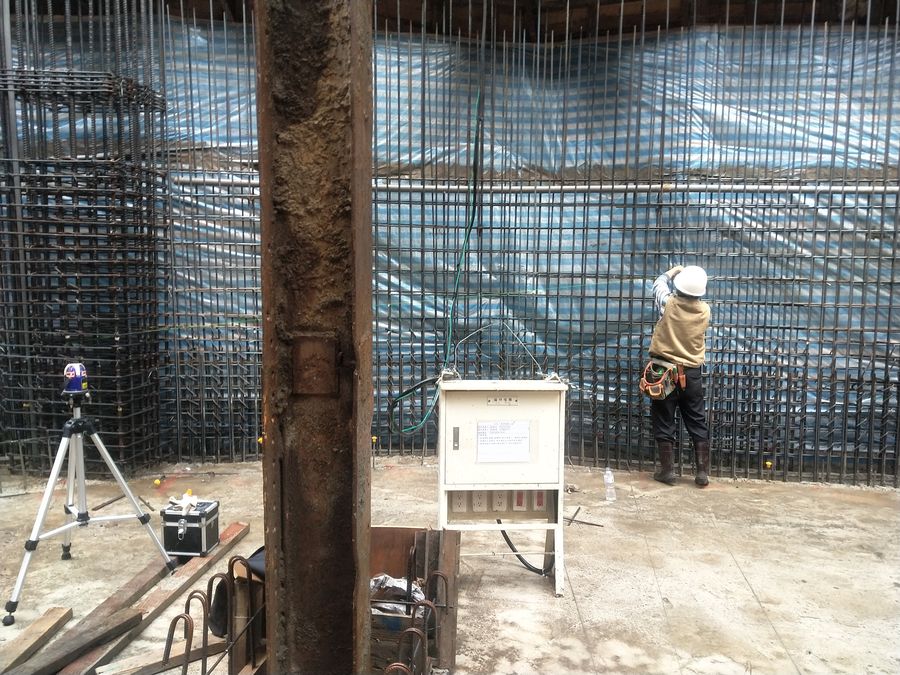

↓(1120)-B3F柱筋續接測試

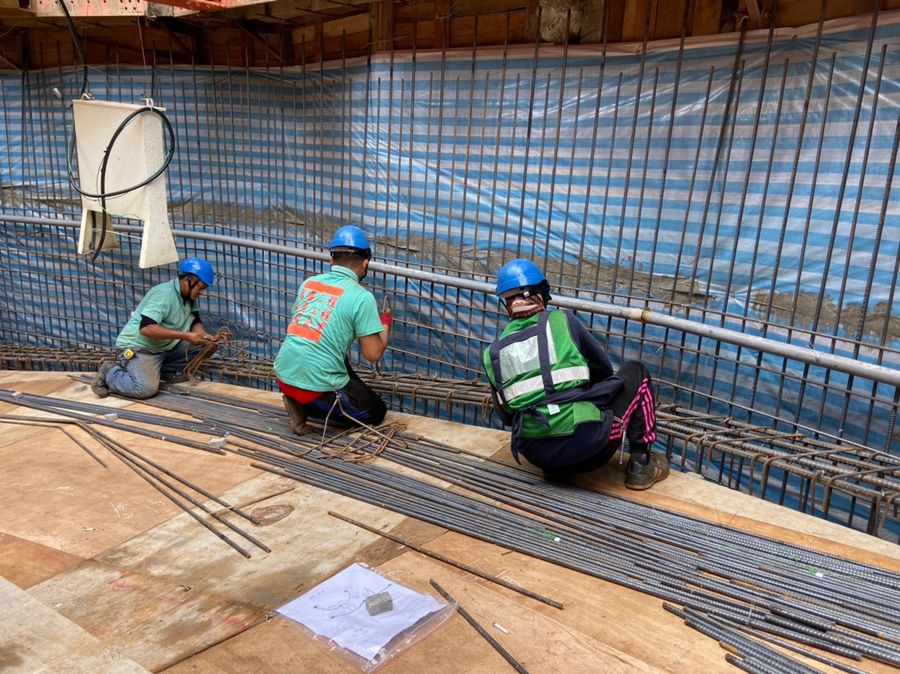

↓(1120)-B3F柱牆鋼筋綁紮

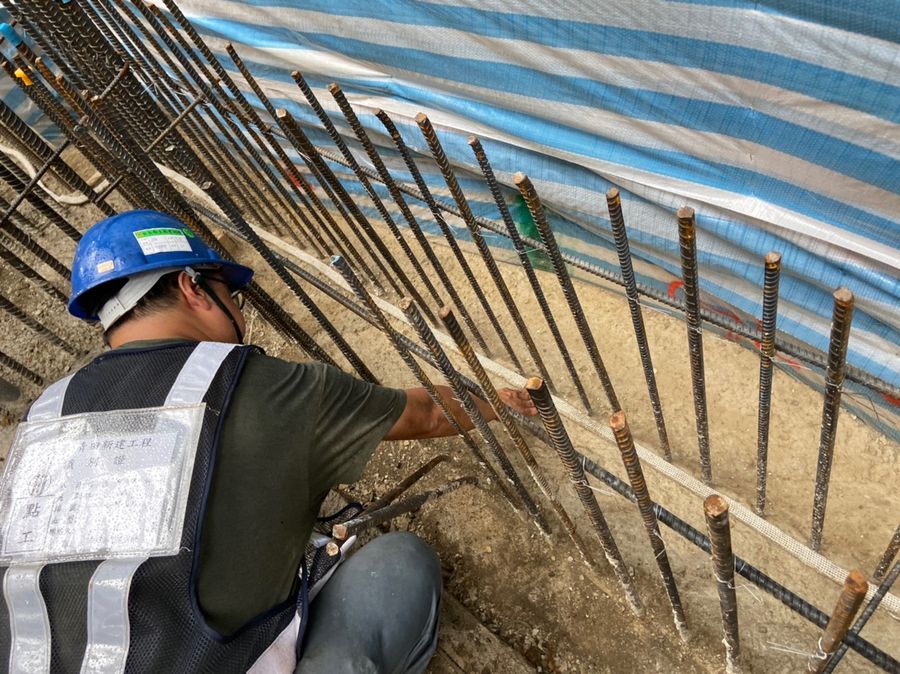

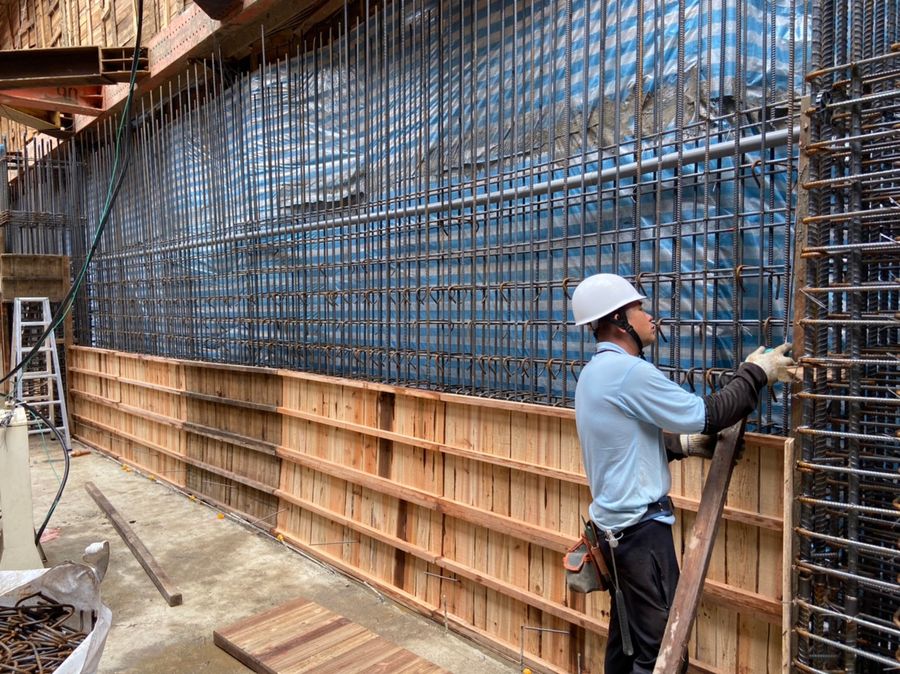

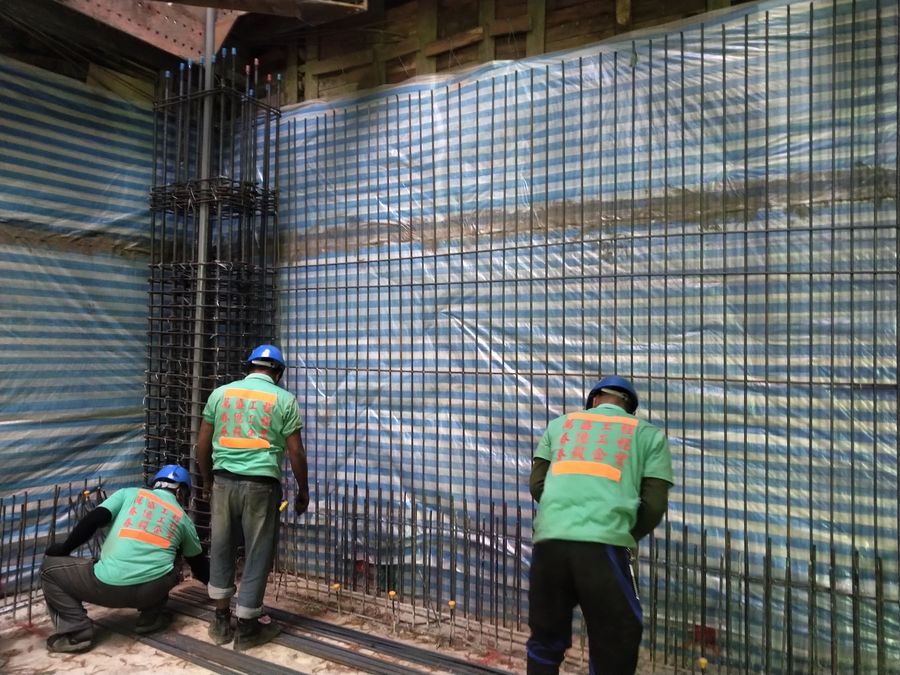

↓(1121)-B3F牆筋綁紮

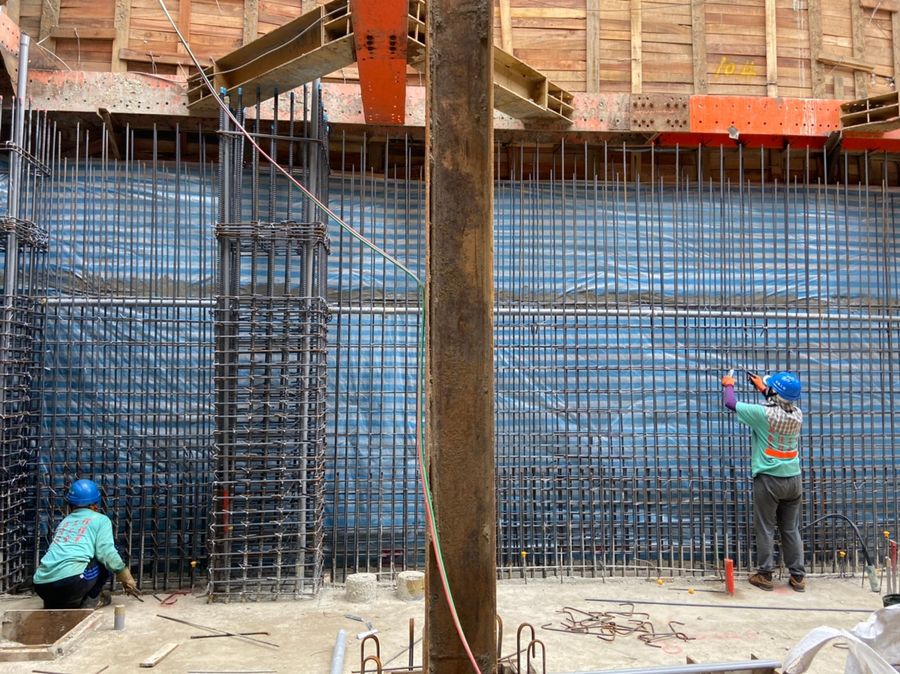

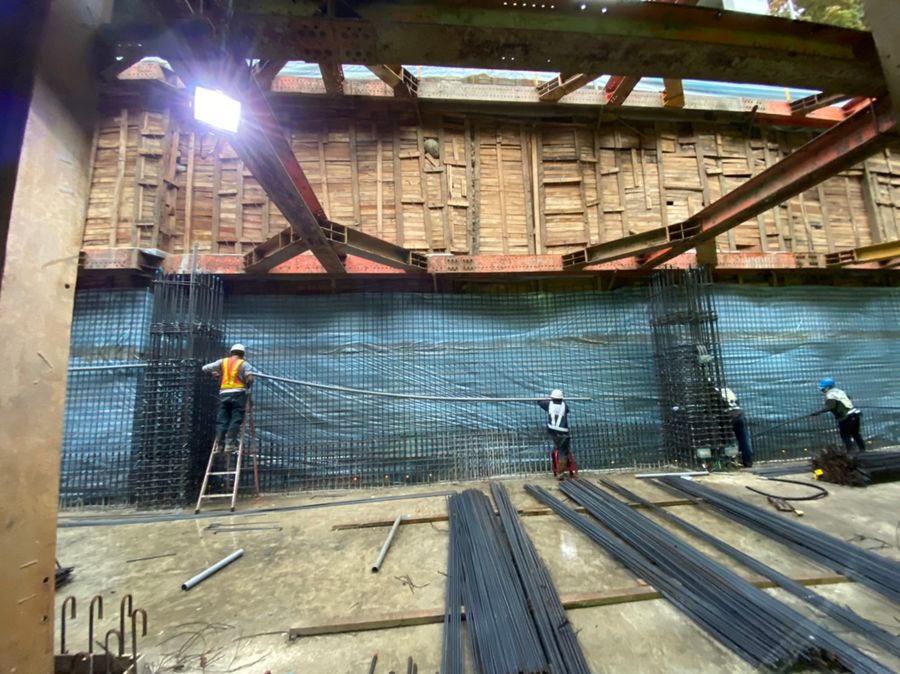

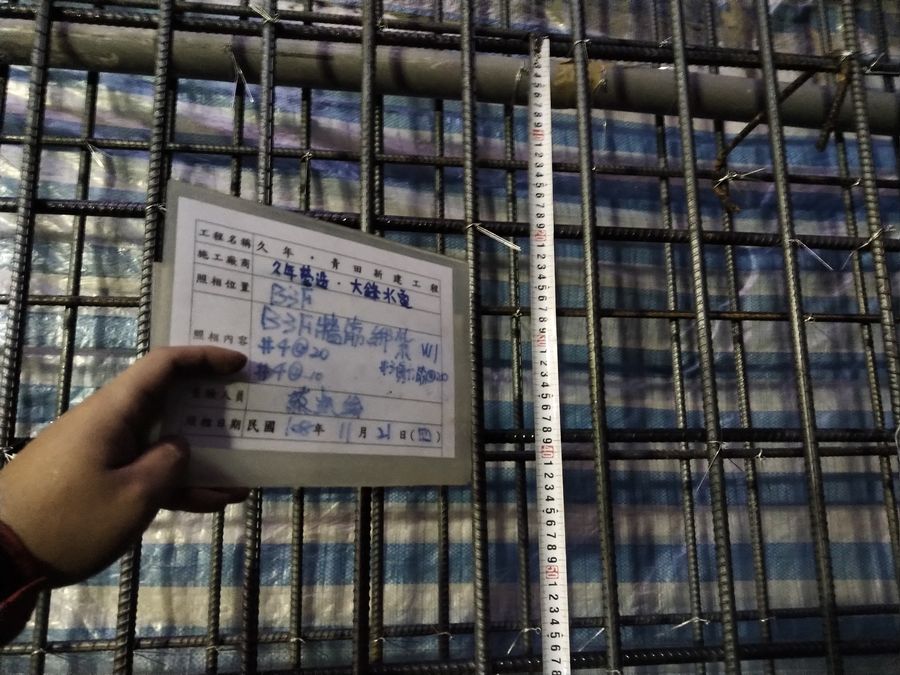

↓(1121)-B3F外牆鋼筋查驗

↓(1121)-B3F半牆預埋管溝(施工縫)

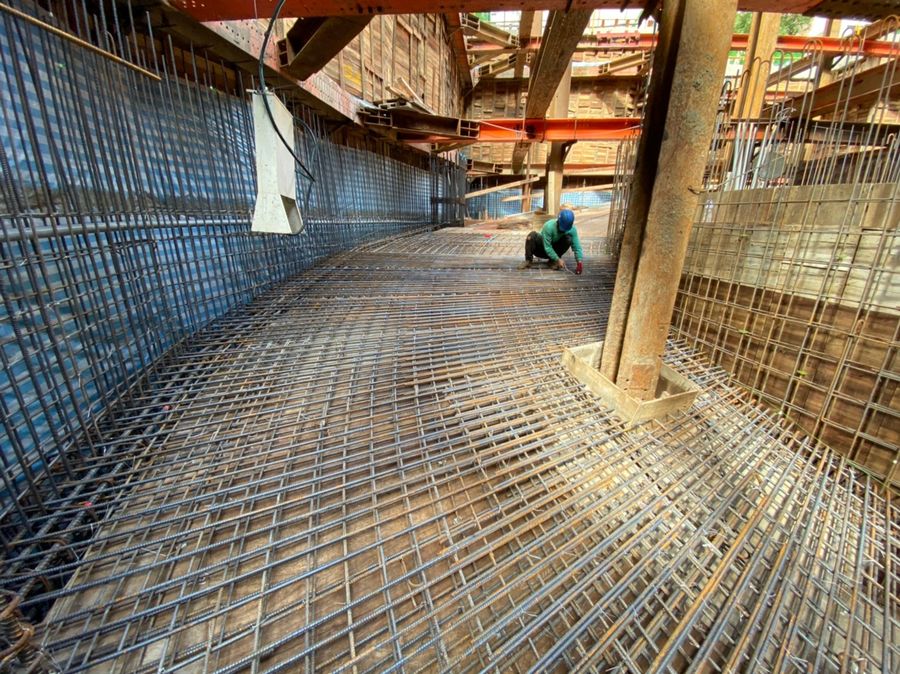

↓(1122)-B3F模板車道高程放樣

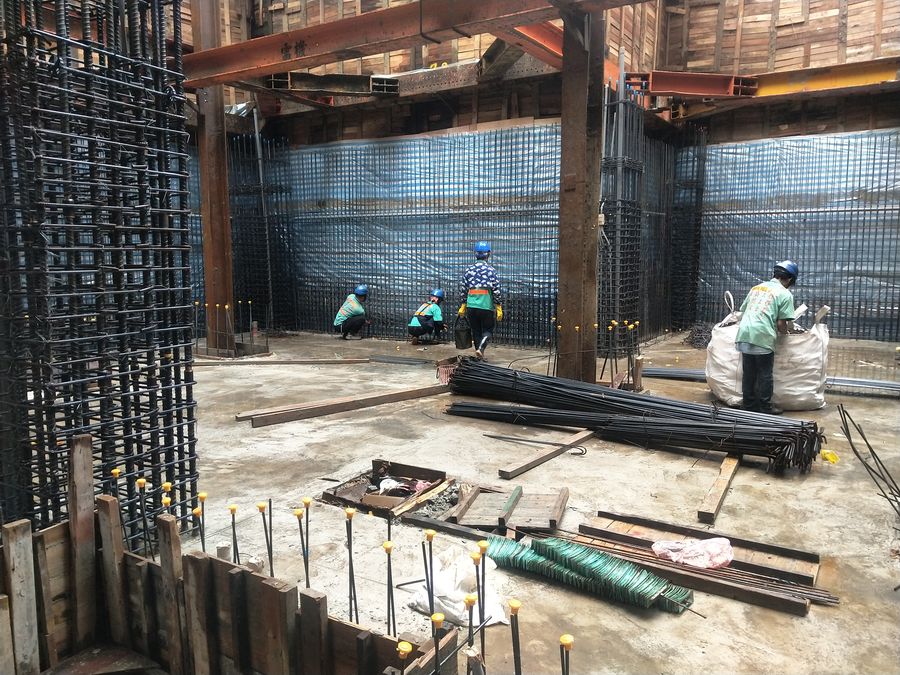

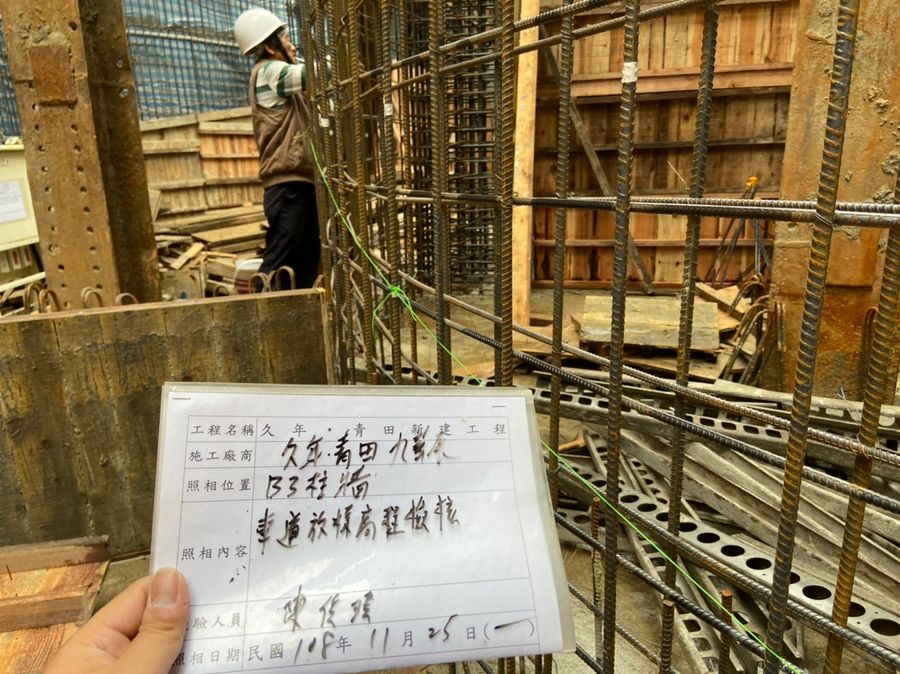

↓(1122)-B3F柱牆鋼筋綁紮

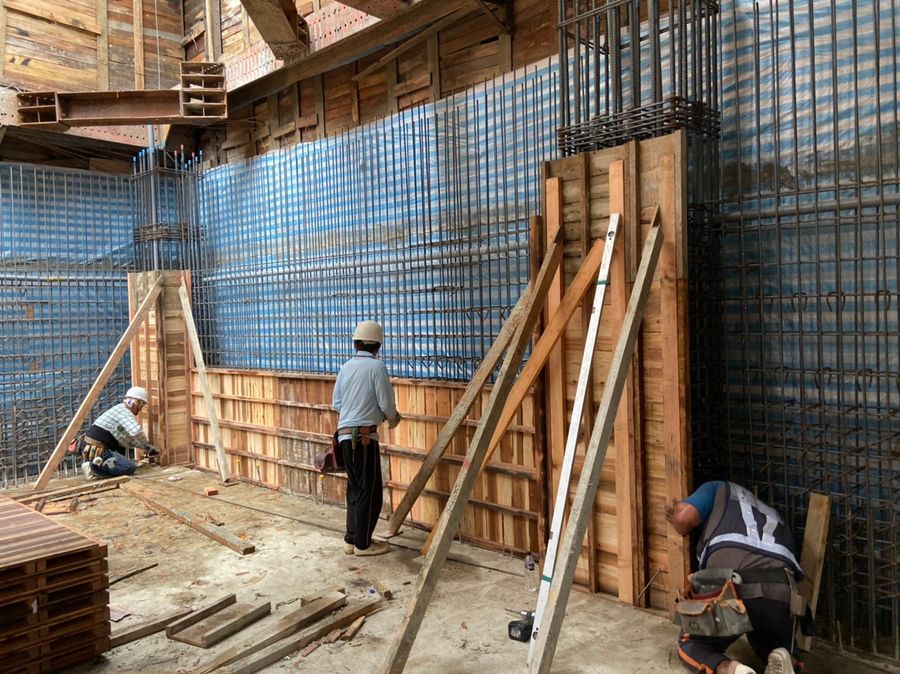

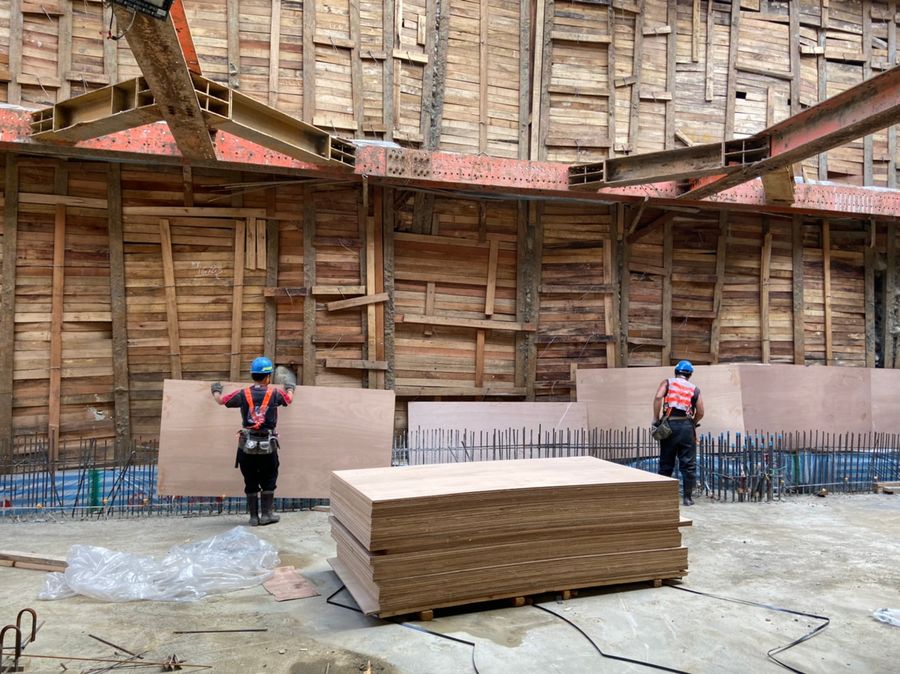

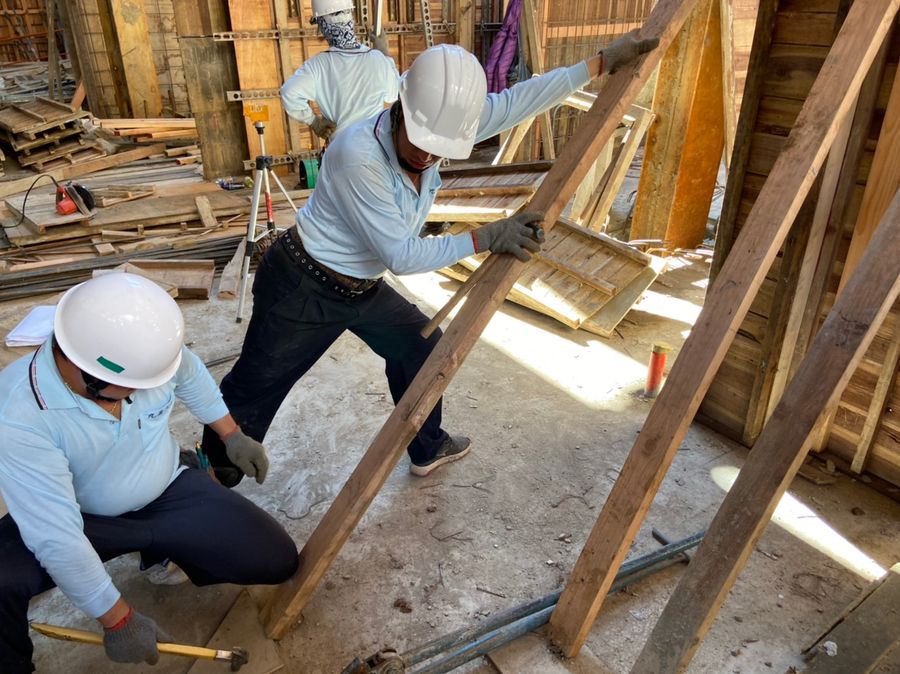

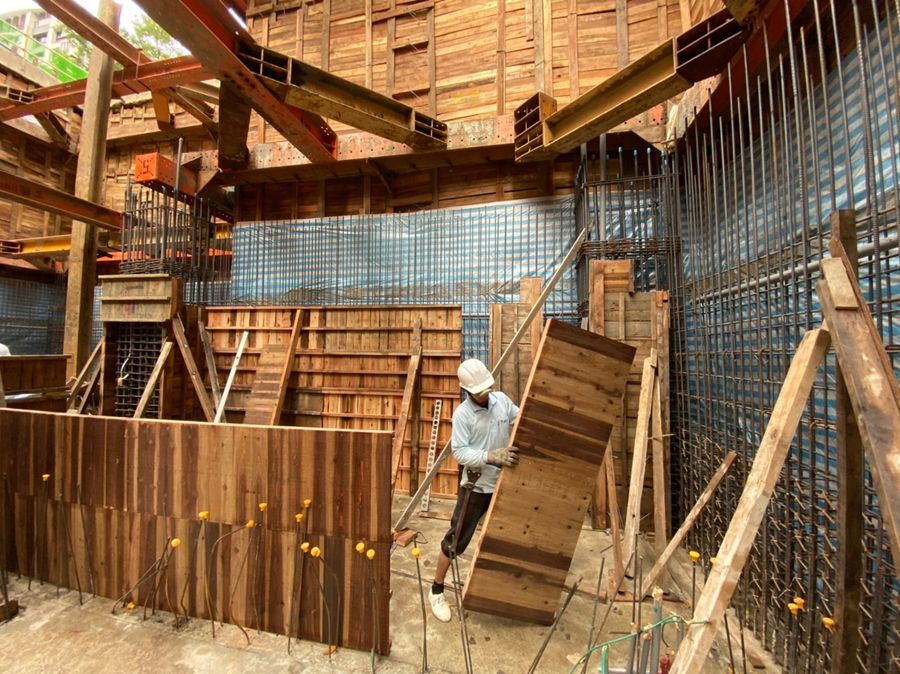

↓(1123)-B3F機房牆模板組立

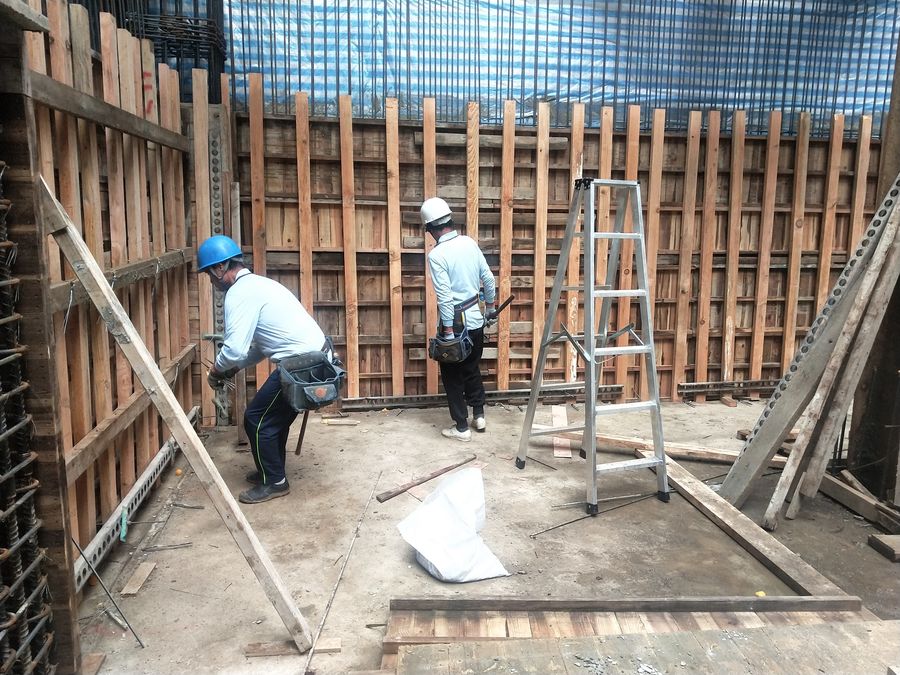

↓(1123)-B3F地下室外牆模板組立

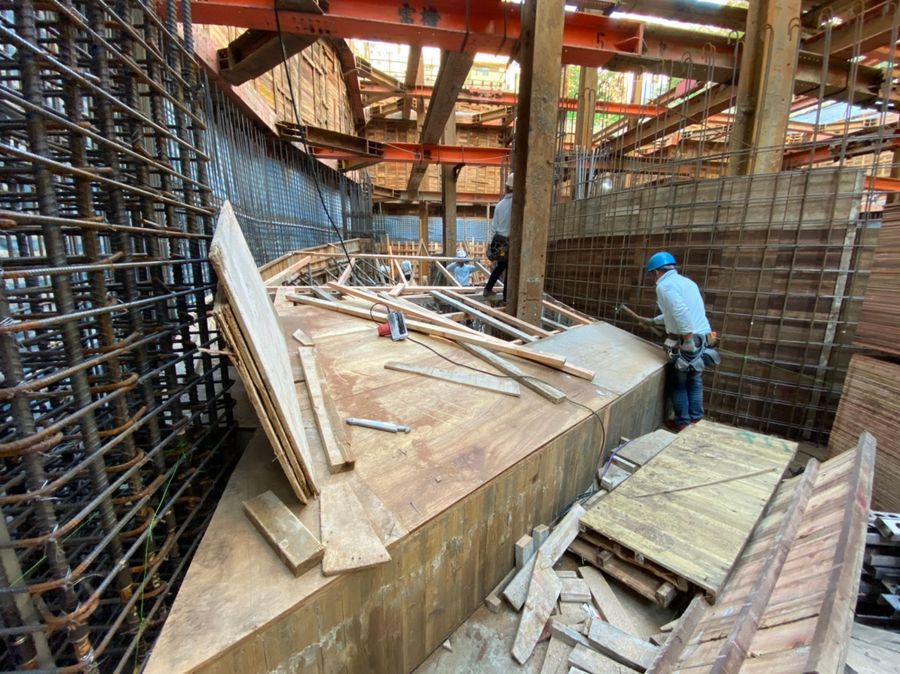

↓(1124)-B3F模板外牆組立

↓(1125)-B3F車道放樣

↓(1125)-B3F模板外牆組立

↓(1126)-B3F車道版組模

↓(1127)-B3F柱模板支撐

↓(1128)-B3F車道樑筋綁紮

↓(1129)-基礎版混凝土試體28天抗壓

↓(1129)-B3F車道版筋綁紮
